為強化人員對工藝工序的管控,提升施工質量水平,公司推出標準化工藝做法展播,本期為大家?guī)?/span>《廠房超大高精地坪智能施工工藝》。
在實際施工過程中,由于地坪施工面積過大,混凝土在凝結硬化期間經常產生溫度和收縮裂縫,加上基層的不均勻沉降和施工中人員操作不當,導致混凝土表面的平整度及地坪裂縫的控制往往較為困難,施工過程中常出現地坪不平整和開裂等問題。
特推廣此標準施工工藝技術來滿足同類大面積、高精度的地坪施工需求。
廠房超大高精地坪智能施工工藝

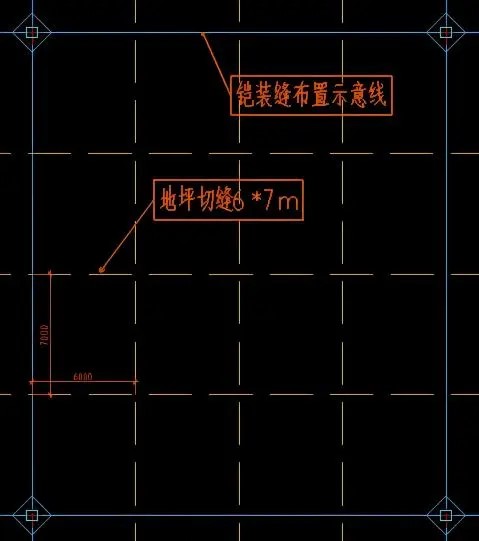

鎧裝縫要沿著地坪分縫進行設置,一般設置寬度在25米到30米之間,可以小于此區間但是不能大于此區間的上限。

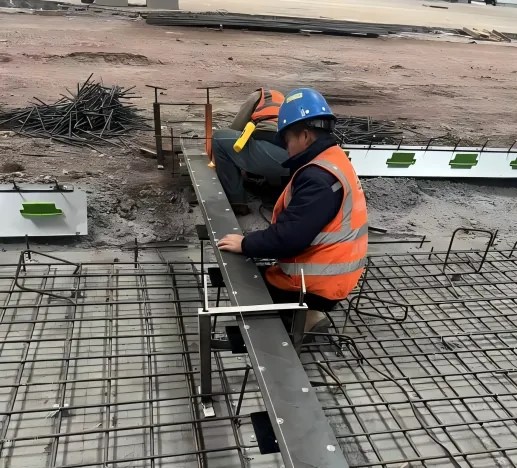

鎧裝縫的定位軸線的放線要從測量基點引測,放線完成后通過周邊其他定位軸線或者墻柱進行復檢,軸線偏差保持在±5mm內。
金屬鎧裝縫放置就位后,分段施工,可調節裝置由金屬鎧裝縫的兩側套入,每段金屬鎧裝縫的套入數量在3-4個,安裝完成后用水平尺進行平整度檢測。

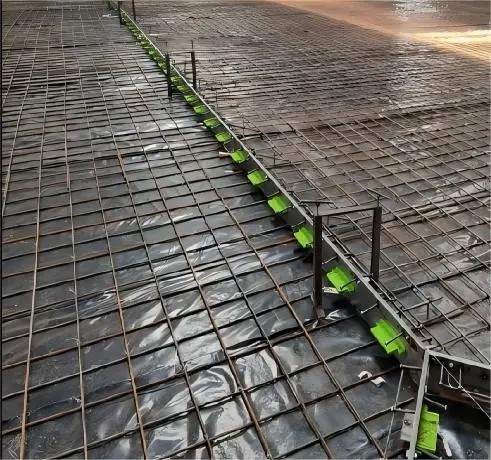

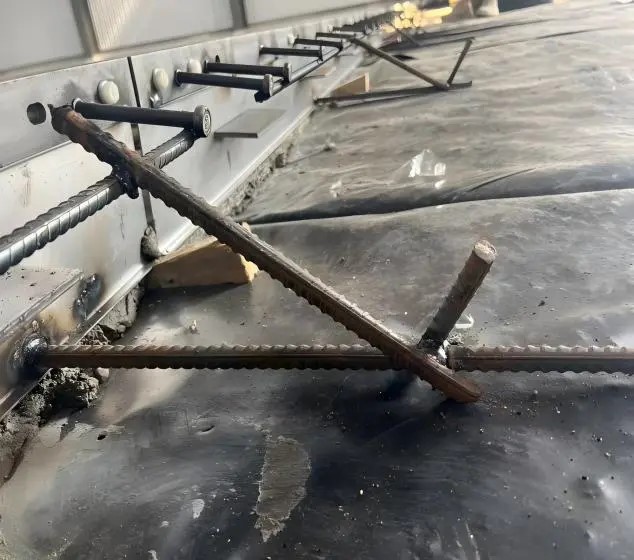

鋼筋綁扎應在0.3厚的PE防潮膜施工完成后與金屬鎧裝縫安裝同步施工,并與安裝固定好的金屬鎧裝縫焊接一體。

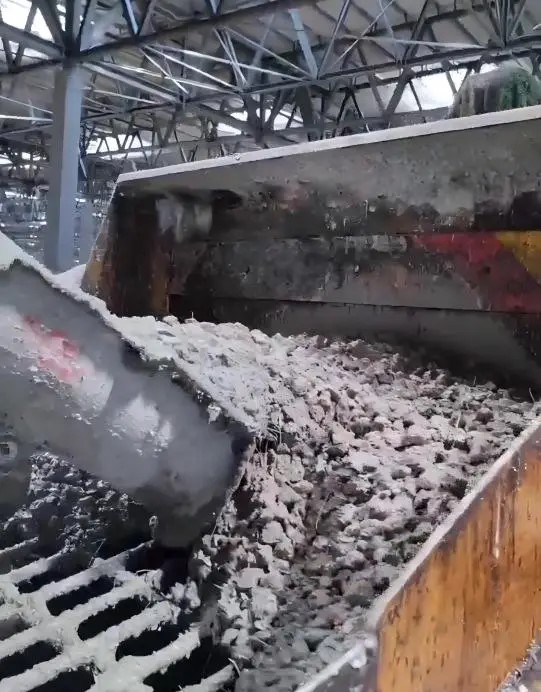

采用泵機輸送鋼纖維混凝土(鋼纖維抗拉強度≥1000MPa,長度60mm,直徑為0.75mm,長徑比80),澆筑順序由遠到近,由中間向兩邊。

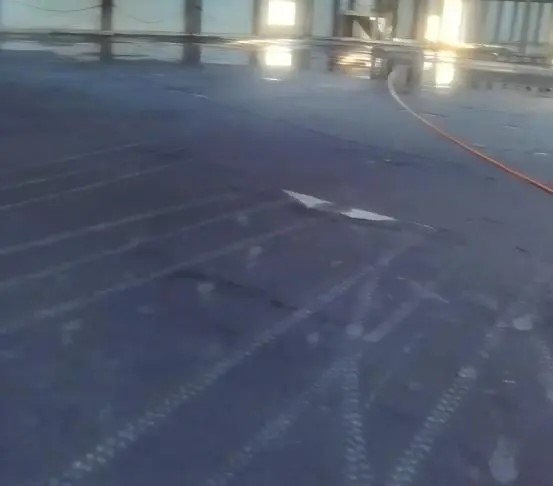

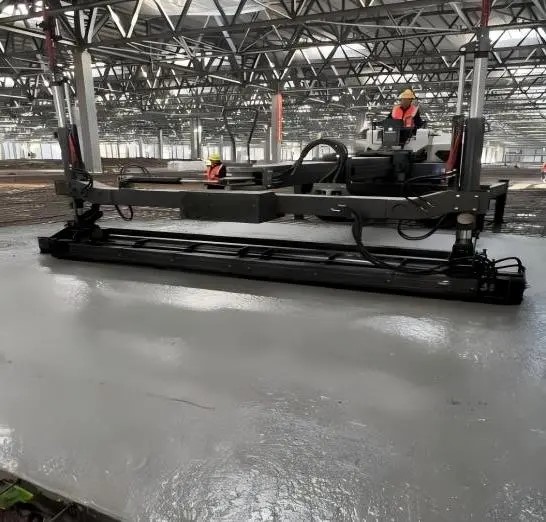

鋼纖維混凝土澆筑中采用智能激光找平機對地面進行高精度找平,精度控制在2mm/1m,施工效率400-600㎡/h。

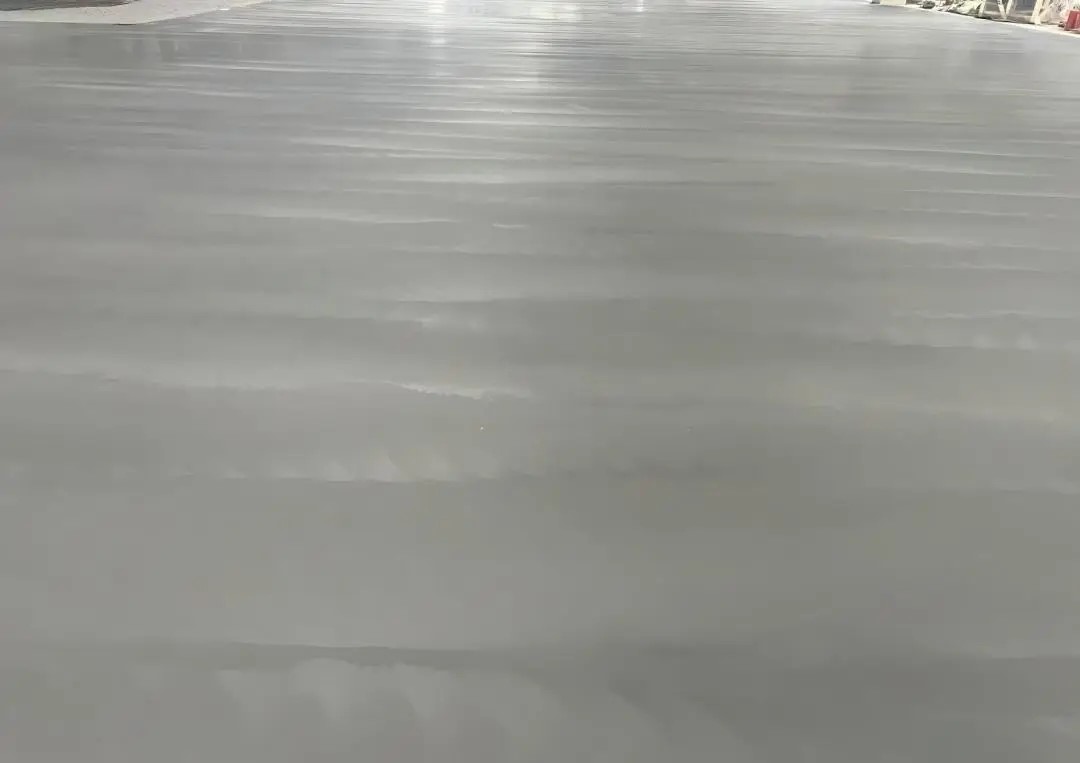

地坪的表面開始硬化時,用加裝金屬刀片的雙輪研磨機進行打磨壓光,反復操作3~4次,細微邊角處用手工鏝刀配合施工。
面層完成后,覆蓋塑料薄膜和毛氈布覆蓋并灑水養護,保持濕潤,養護時間不少于7d,當抗壓強度達5MPa后,才允許人員在上方走動。
